スケジュール
令和6年度の石垣積直し工事は弘前さくらまつり終了後に本格的に稼働し、工事範囲は天守台を含む南側となる計画で、年度末(令和7年3月)までに完了する予定です。
※弘前城天守の曳戻しは、天守基礎耐震補強工事が完了した後の実施となります。

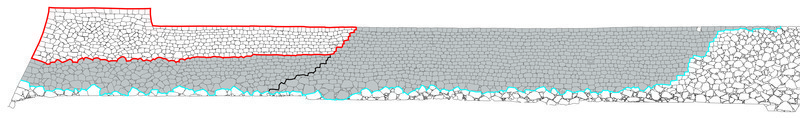

▽令和6年度の石垣積直し範囲(赤線で囲まれた部分)
【本丸東面】
※グレーの部分は、既に積直しが終了している範囲。
パンフレット「弘前城本丸石垣修理」令和5年度改訂版(スケジュールも掲載)
パンフレット「弘前城本丸石垣修理(大人向け)」令和5年度改訂版(16837KB)
パンフレット「弘前城本丸石垣修理(児童向け)」令和5年度改訂版(23465KB)
弘前城かわら版
弘前城跡(弘前公園)では、本丸石垣修理事業をはじめとする様々な史跡整備・文化財修理工事が進行中です。市では、弘前城跡で進む史跡整備情報や文化財の修理情報を『弘前城かわら版』として随時発信しています。
