現在の位置: ホーム > 弘前城本丸石垣修理事業 > 天守曳戻し工事の進捗状況について(7月3日時点)
現在の位置: ホーム > 弘前城本丸石垣修理事業 > 天守曳戻し工事の進捗状況について(7月3日時点)

ここから本文です。

天守曳戻し工事の進捗状況について(7月3日時点)

7月3日時点の進捗状況

7月1日(水曜日)午前10時から1次移動を開始し、6メートル(21回)移動させました。

7月2日(木曜日)は移動用レールの延長部分の設置等の作業を行い、7月3日(金曜日)には12メートル(41回)、計18メートル(計62回)移動させ、1次移動が終了しました。

今後は、1次移動資材の撤去、仮天守台の解体・撤去、天守の下家、1次回転(反時計回りに約25度)を行い、8月21日から開催する天守曳戻しイベント「ひっぱれ!けっぱれ!弘前城」に備えます。

なお、2次移動は天守曳戻しイベント終了後以降に開始しますが、2次移動の工程等は別途ホームページ(作業予定)でお知らせします。

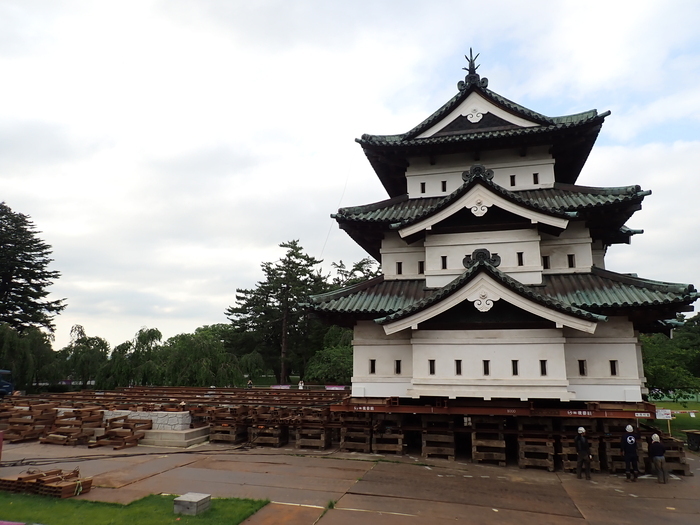

1次移動終了(東へ18メートル移動)の画像

1次移動終了(東へ18メートル移動)

【参考】1次移動中(東へ6メートル移動)の画像

【参考】1次移動中(東へ6メートル移動)

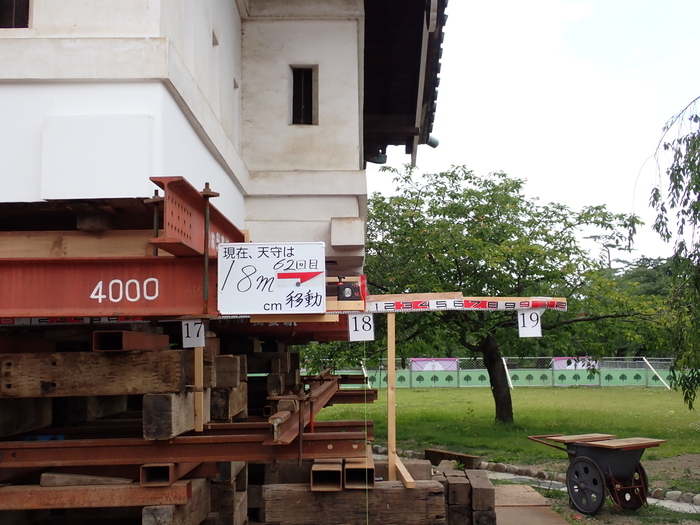

1次移動終了(天守南東角)の画像

1次移動終了(天守南東角)

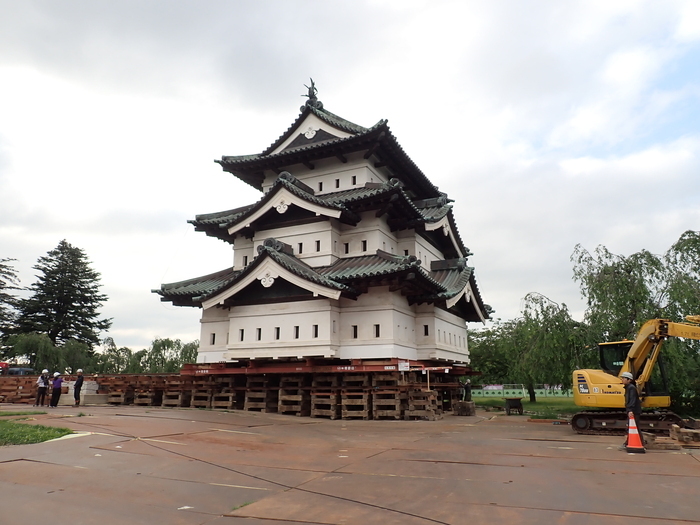

天守曳戻し体験場所から(2次移動先中心から)撮影したの画像

天守曳戻し体験場所から(2次移動先中心から)撮影

本丸南から撮影した天守(18メートル移動)の画像

本丸南から撮影した天守(18メートル移動)

【参考】本丸南から撮影した天守(令和7年12月撮影)の画像

【参考】本丸南から撮影した天守(令和7年12月撮影)

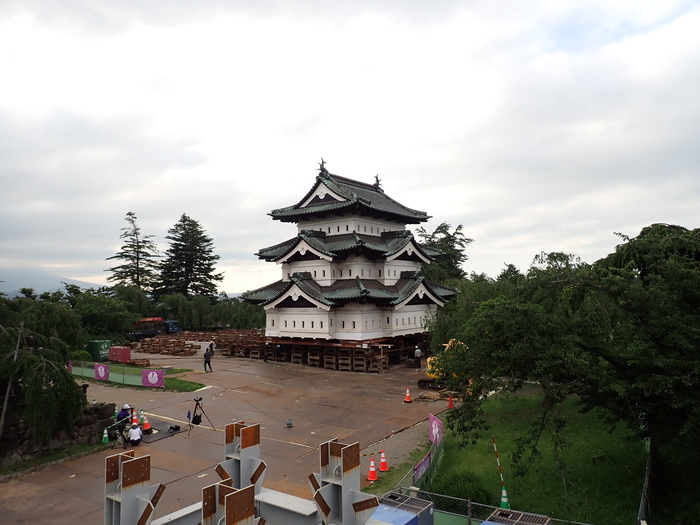

天守基礎耐震補強工事作業構台から撮影した天守(18メートル移動後)の画像

天守基礎耐震補強工事作業構台から撮影した天守(18メートル移動後)

【参考】天守基礎耐震補強工事作業構台から撮影した天守(令和8年4月6日撮影)の画像

【参考】天守基礎耐震補強工事作業構台から撮影した天守(令和8年4月6日撮影)

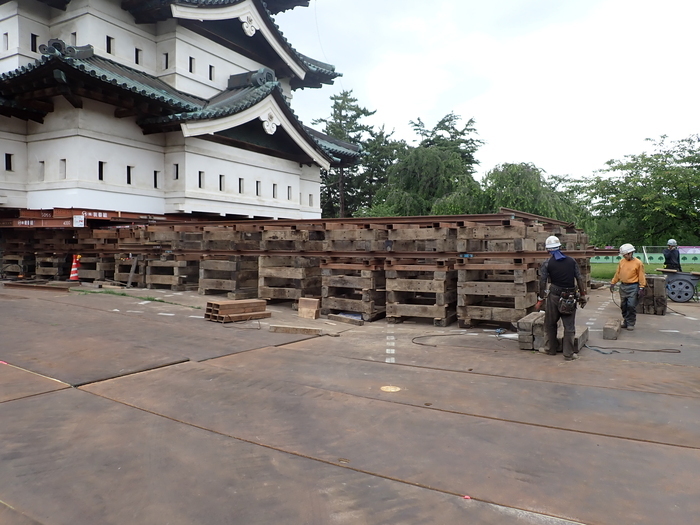

移動用レールの延長部分の設置作業(6月2日撮影)の画像

移動用レールの延長部分の設置作業(6月2日撮影)

弘前城本丸石垣修理事業

ページ最上段に戻る
