7月3日(金曜日)に1次移動(仮天守台から東へ18メートル)を終えた後、1次移動に使用した資材の撤去、仮天守台の解体・撤去、ジャッキダウン、1次回転に向けた準備を行っています。
1次回転前のジャッキダウンは、7月10日(金曜日)から17日(金曜日)にかけて、合計80センチメートルジャッキダウンしました。
10日 地面からから天守南東角までの高さ2.5メートルを基準に30センチメートルジャッキ
ダウンして高さ2.2メートル
15日 20センチメートルジャッキダウンして高さ2.0メートル
16日 20センチメートルジャッキダウンして高さ1.8メートル
17日 10センチメートルジャッキダウンして高さ1.7メートル
今後は、7月27日(月曜日)午前10時から1次回転(反時計回りに約25度)を行い、その後は、8月21日から開催する天守曳戻しイベント「ひっぱれ!けっぱれ!弘前城」の準備に入ります。
なお、2次移動は天守曳戻しイベント終了後以降に開始しますが別途ホームページ(作業予定)でお知らせします。

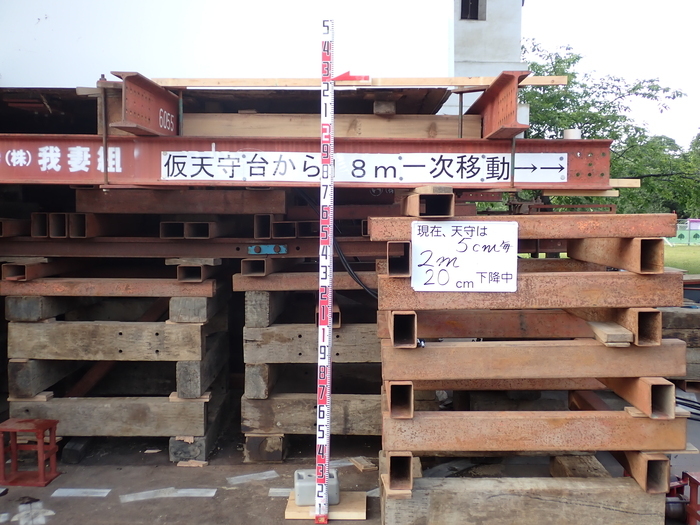

ジャッキダウン1日目(7月10日時点、30センチメートルジャッキダウンして高さ2.2メートル)

ジャッキダウン2日目(7月15日、20センチメートルジャッキダウンして高さ2.0メートル)

ジャッキダウン3日目(7月16日、20センチメートルジャッキダウン)

ジャッキダウン4日目(完了)(7月17日、10センチメートルジャッキダウンして高さ1.7メートル)

ジャッキダウン後の天守(7月17日撮影)

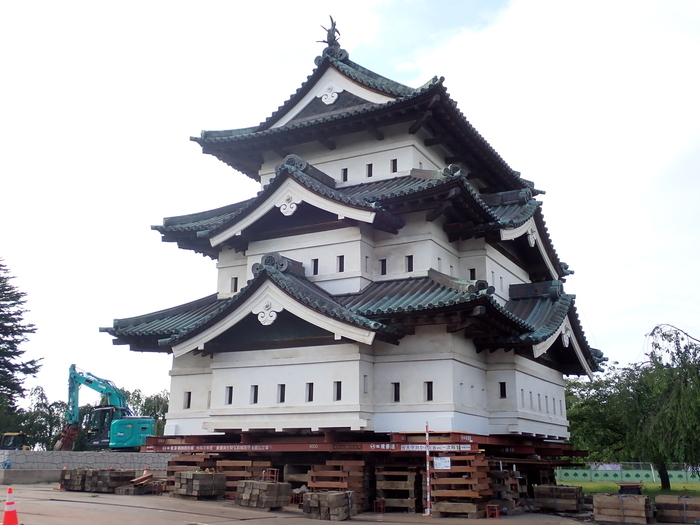

【参考】ジャッキダウン前の天守(7月10日撮影)

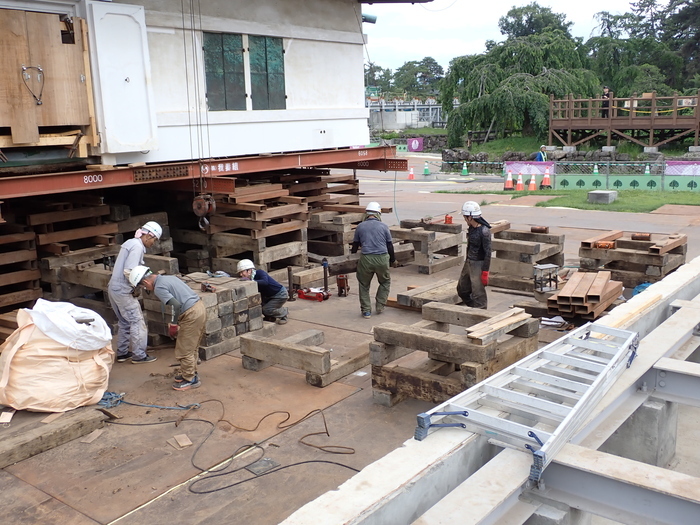

1次移動用資材撤去状況

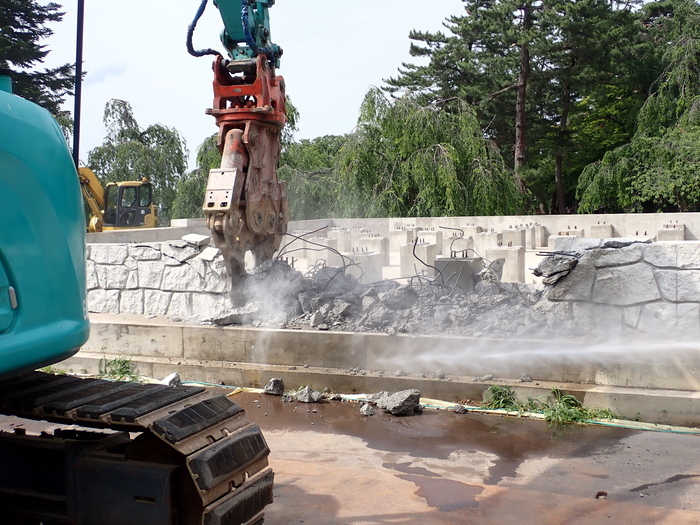

仮天守台解体状況
