天守曳戻し工事の進捗状況について(7月28日時点)

7月28日時点の進捗状況

7月27日(月曜日)午前10時から7月28日(火曜日)にかけて1次回転を行いました。天守を反時計回りに25度回転させます。

 27日 天守南東角を基準に原位置から北東へ1.68メートル移動(12度回転)

 28日 天守南東角を基準に1.85メートル移動(13度回転)、回転終了

    ※計3.53メートル移動(25度回転)

回転にはレール20本(東西方向に5列、1列4本)、ローラー20基(各レールに1基)、推進用ジャッキ3基(天守北西角、天守南西角北、天守南東角に各1基)並びに天守中央に中心軸(回転軸)となるローラー1基を用いて天守を動かします。推進用ジャッキは、1次移動に利用したものと同様のもので1回約30センチメートル押すことができます。

今後は、8月21日から開催する天守曳戻しイベント「ひっぱれ!けっぱれ!弘前城」の準備に入ります。

なお、2次移動は9月上旬から再開予定ですが、詳しくは別途ホームページ(作業予定)でお知らせします。

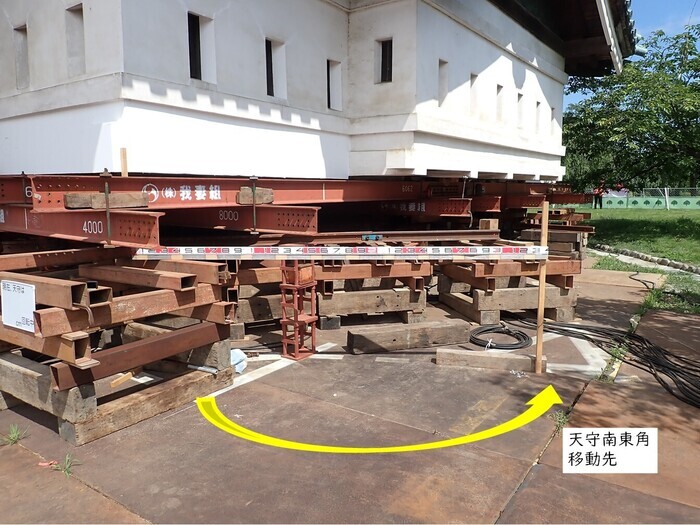

1次回転前の天守南東角の画像

1次回転前の天守南東角

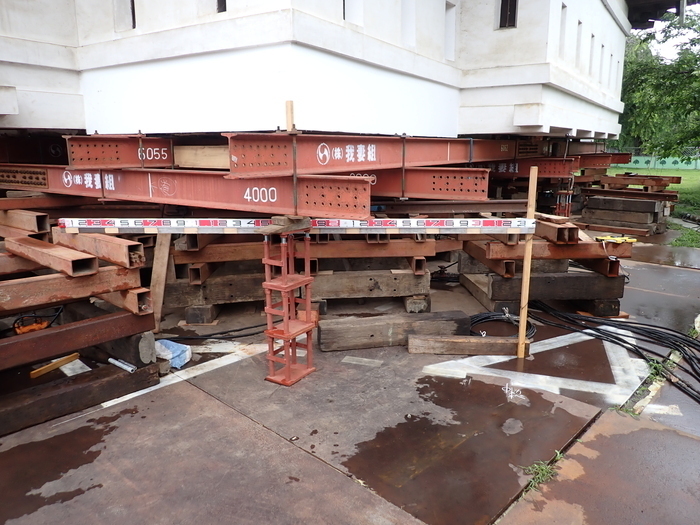

1次回転中の天守南東角(7月27日)の画像

1次回転中の天守南東角(7月27日)

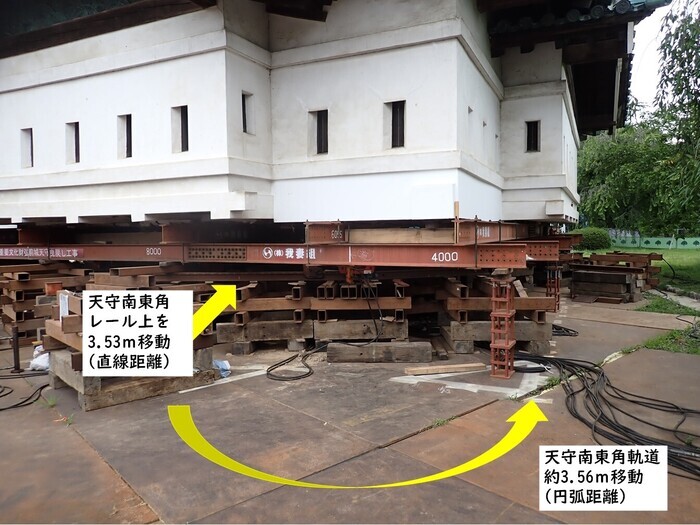

1次回転終了後の天守南東角(7月28日)の画像

1次回転終了後の天守南東角(7月28日)

推進用ジャッキ等配置図の画像

推進用ジャッキ等配置図

1次回転後(南面)の画像

1次回転後(南面)

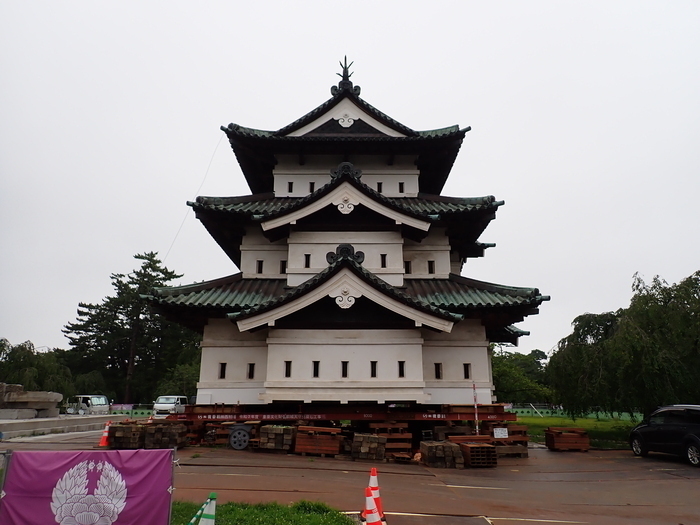

【参考】1次回転前(南面)の画像

【参考】1次回転前(南面)

1次回転後(2次移動先中心部から撮影)の画像

1次回転後(2次移動先中心部から撮影)

【参考】1次回転前(2次移動先中心部から撮影)の画像

【参考】1次回転前(2次移動先中心部から撮影)

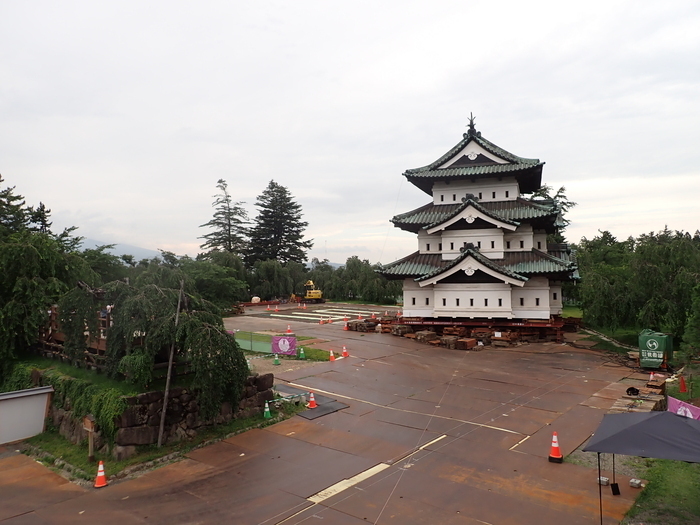

1次回転後(天守基礎耐震補強工事作業構台から撮影)の画像

1次回転後(天守基礎耐震補強工事作業構台から撮影)

【参考】1次回転前(天守基礎耐震補強工事作業構台から撮影)の画像

【参考】1次回転前(天守基礎耐震補強工事作業構台から撮影)

本丸南側から撮影した1次回転後の天守の画像

本丸南側から撮影した1次回転後の天守

【参考】本丸南側から撮影した1次回転前の天守(7月3日撮影)の画像

【参考】本丸南側から撮影した1次回転前の天守(7月3日撮影)

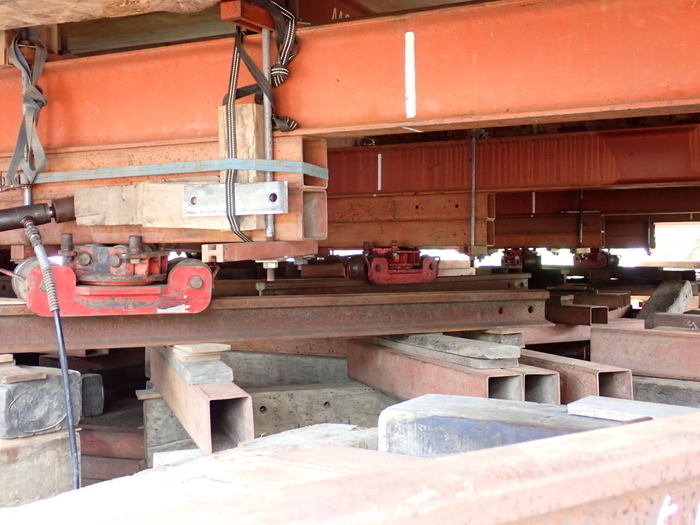

レールとローラーの画像

レールとローラー

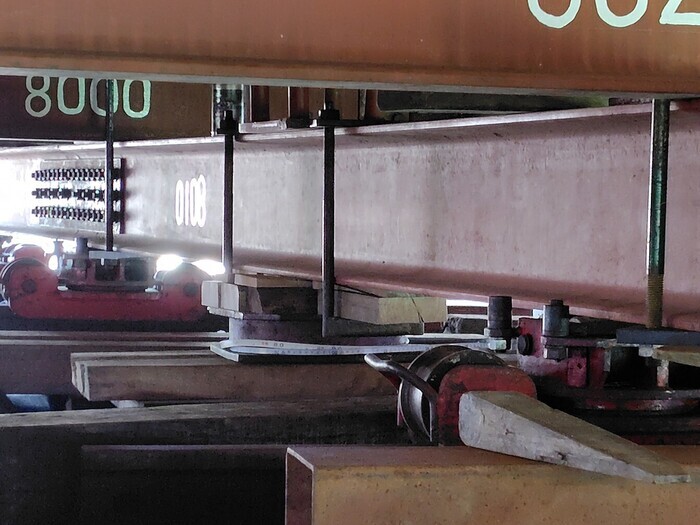

中心軸の画像

中心軸

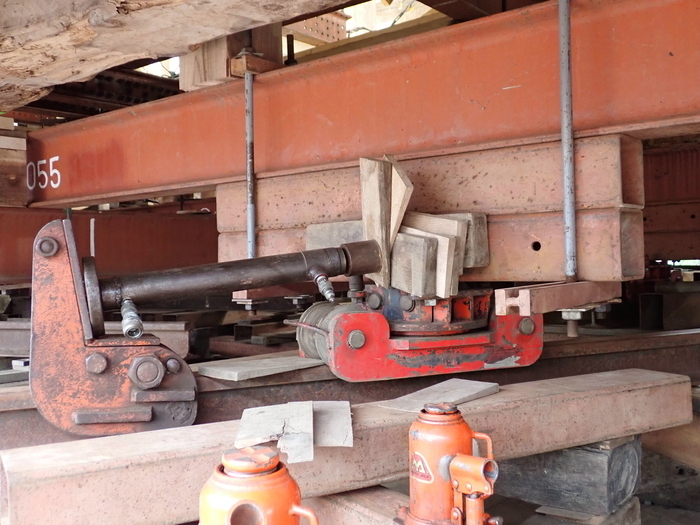

推進用ジャッキとローラーの画像

推進用ジャッキとローラー

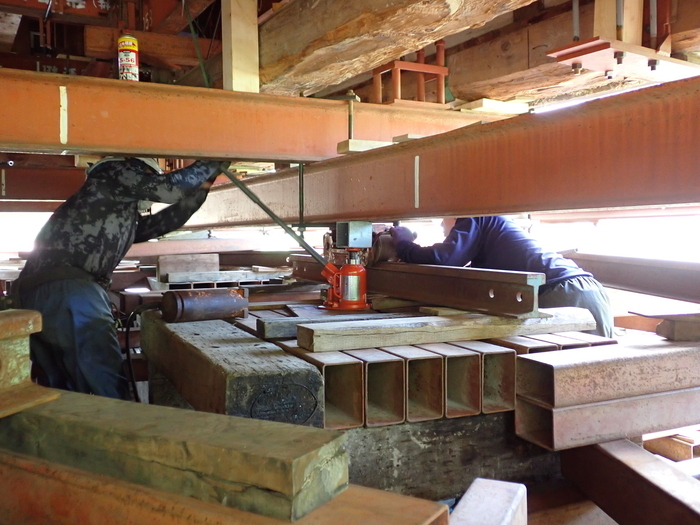

ローラー据え直し作業の画像

ローラー据え直し作業

弘前城本丸石垣修理事業

ページ最上段に戻る
