天守基礎耐震補強工事の進捗状況について(7月末時点)

現在、天守台(本丸南東隅)では天守基礎の耐震補強工事を行っています。令和6(2024)年12月に着工したもので、令和8(2025)年7月末時点の進捗状況をお知らせします。

なお、工事についての詳細は広報ひろさき令和7年7月号このリンクは別ウィンドウで開きますをご覧ください。

7月末時点の進捗状況

巨礫層を人力で除去しながら掘削した後、基礎杭4箇所の機械掘削(深さ35メートルまで)と生コンクリートの打設を終え、作業床の覆工板を撤去をしています。

杭頭部にある4個の穴は、耐圧盤と杭の間に設置するピボット支承(鉛直荷重を支持しつつ、全方向の回転変位に追従する装置)固定用のものです。

今後は、ピボット支承設置と天守が載る耐圧盤の現場製作を進めます。

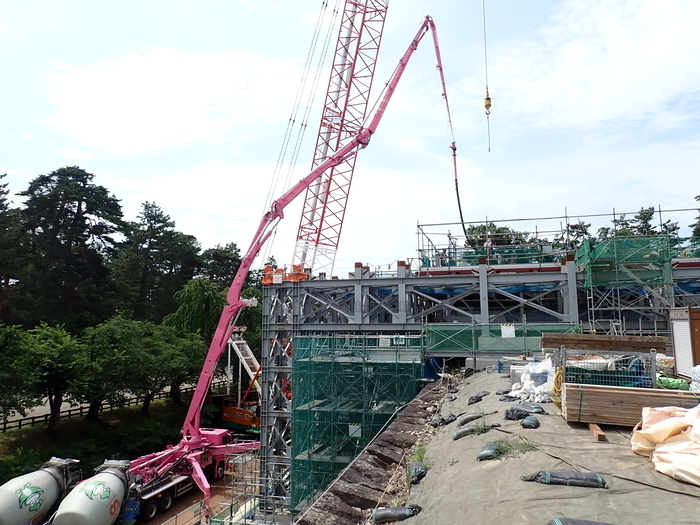

ウルトラロングブームコンクリートポンプ車での圧送作業の画像

ウルトラロングブームコンクリートポンプ車での圧送作業

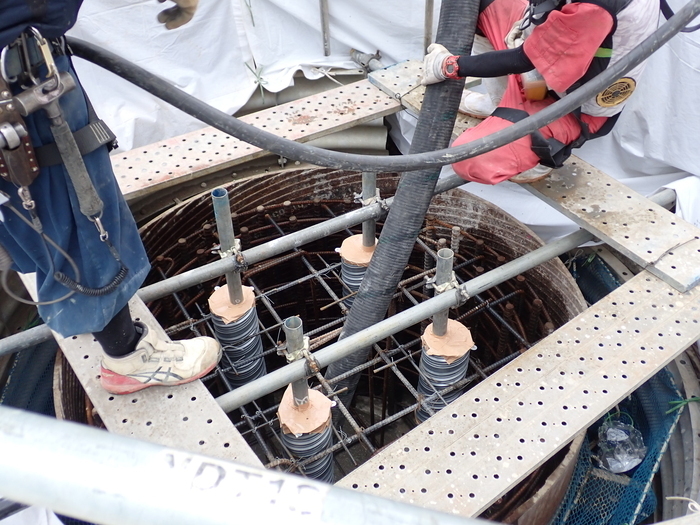

生コンクリート打設作業の画像

生コンクリート打設作業

コンクリート打設後の杭頭部(北西杭)の画像

コンクリート打設後の杭頭部(北西杭)

ピボット支承の画像

ピボット支承

作業床の覆工板撤去後(南東から撮影)の画像

作業床の覆工板撤去後(南東から撮影)

【参考】覆工板撤去前(6月30日撮影)の画像

【参考】覆工板撤去前(6月30日撮影)
